把简单做到极致,就是匠心——人物访谈:黄俊杰

文章来源:浏览次数:897


       每天的工作职责有哪些?
       上班第一件事就是进行施工工序验收,公司对内验这一块要求比较严格,每天都要不断的进行很多工程方面的工序验收;第二就是材料进场验收;第三是现场巡检,检查施工质量及进度;第四进行资料整理。
       同事们都说你的性格是比较幽默风趣的,能分享下你们团队的故事吗?
       第一个故事:目前我负责的是惠环南十号小区的项目。我们团队的故事,在我印象中比较深刻的就是在我们项目刚刚开始施工的初期。因为不了解仲恺执法大队的管理要求,项目出土未严格要求,场外道路比较脏乱;导致项目大门被执法大队封了。因为封路会直接影响到项目的进度,我们项目部也是非常重视。这次属于几个部门联合执法,需要跟住建、交通、质检、安检的几个部门沟通,所以这件事情处理起来比较复杂。当时公司以及我们项目团队联合施工单位一起解决和协调。封路五天后,经过我们现场的整改及后续的措施,多方努力下,终于解决了这个难题。
       在这次事件中,有三个方面我是印象深刻的,第一是我们团队当时的配合是比较默契的,超哥(林超项目经理)负责外部的关系;第二是我带着自己项目同事负责内部的整改,内部整改主要是负责道路的保洁,出土车队的一个管理;第三是总包场内的保洁,我们当时安排的挺好,而且因为这个事情我们当时还专门做了一个岗位指标,我们安排分区管理哪一块由总包保洁,哪一块由分包来保洁,我们都落实分配的很详细。我们这个项目虽然说是刚开始,但是我们知道这个项目对于公司发展来说比较重要,因为公司有节点要求,所以我们开工就定好这个目标,紧锣密鼓排好我们整个项目的施工总进度计划,然后进行细分,安排到大家每月做什么,每周要做什么,每天要做什么,每天要分成白天和晚上都要分工得很详细。
       第二个故事 :虽说我们这个团队很多是公司的新人,但是我们很团结很和谐;我们都有一个共同的目标,大家朝着这个目标前进,按照公司的节点,团结合作尽一切办法完成。哪怕像这段时间,遇上雨季那么恶劣的天气,我们都是穿着水鞋和雨衣,到现场带着工人去干活,我们还带着总包的机电部一起去现场进行排水作业;为了工期,和总分包烈日下探讨施工方案及进度。
       谈谈你的工作经历有哪些事情印象比较深刻?
       第一、关于惠环南10号小区土方节点事宜,由于近期持续降雨,原定5月18日到期节点,计划会提前完成,实际完成为6月15日。为了完成这节点,过程经历很多波折,比如夜间抢工期被投诉、下雨时内倒土等等。
      第二、关于营销中心商铺的基础施工事情;这个项目为天然基础,基坑支护为1:0.5放坡;营销中心基础分为三大类,第一类是在坑底提前在浇筑筏板时可提前插入; 第二类有7个基础在支护斜坡面,需分层开挖直至设计标高。第三类为坡顶原土面开挖。营销中心事关本项目是否按期销售,项目部在权衡工期、质量、成本这三大项时,全力安排人员及机械优先开挖及局部回填施工商业基础。
       你以往跟进的项目都有哪些呢?
       2019年10-12月份,负责城南春天二区施工。节点要求2020年1月5日需完成14、15栋的±0板面施工;因14栋基底有淤泥层,支护一侧大量渗水,导致施工机械及人员无法站立,严重制约施工进度。 经公司领导大力支持,亲临指导施工;艰难完成承台施工。最终按时完成±0板面施工。
       鑫月广场展示区及开业,从我2017年8月份入职鑫月公司;就职于鑫月广场项目部,负责下沉广场的展示区装修管理,还有6栋公寓房9楼的样板房装修;离展示区及样板房开放仅有一个半月。那时候项目部工作压力很大。主要有:第一,6栋9层样板房装修的这项,土建场地还没有移交,现场大量建筑垃圾,该场地不具备装修施工。第二下沉广场展示区面积大,有大量的装饰工程未施工,还有涉及大量定制材料未到场。经公司领导密集召开专题会,白天、夜间巡场督促施工,人海战术。终于展示区按期展示。
      当时购物中心的开业,我们是做到凌晨四五点钟,睡5个小时,然后再起来工作。人员也是比较紧缺,且管理人员也因工作强度高,人员也不稳定。当时也是有点负面情绪,精神压力太大了,也有了离职的想法。但是一次偶然的聚餐时,说到我即将离职的事情,大家都依依不舍,那天晚上大家都哭了,从晚上7:00到凌晨3:00,项目部团队一起掏心窝的聊天,这样的团队自己也舍不得,公司方面也给了很大的支持,后续也留下来一起发展。因为当时工作压力很大,那时候的我是被领导批评的最多的,其实骂得最凶,进步也是最快的,领导会给那么多支持,我们如果真的完不成,确实给领导丢脸的,也很庆幸,自己留在了这样的一个团队里。

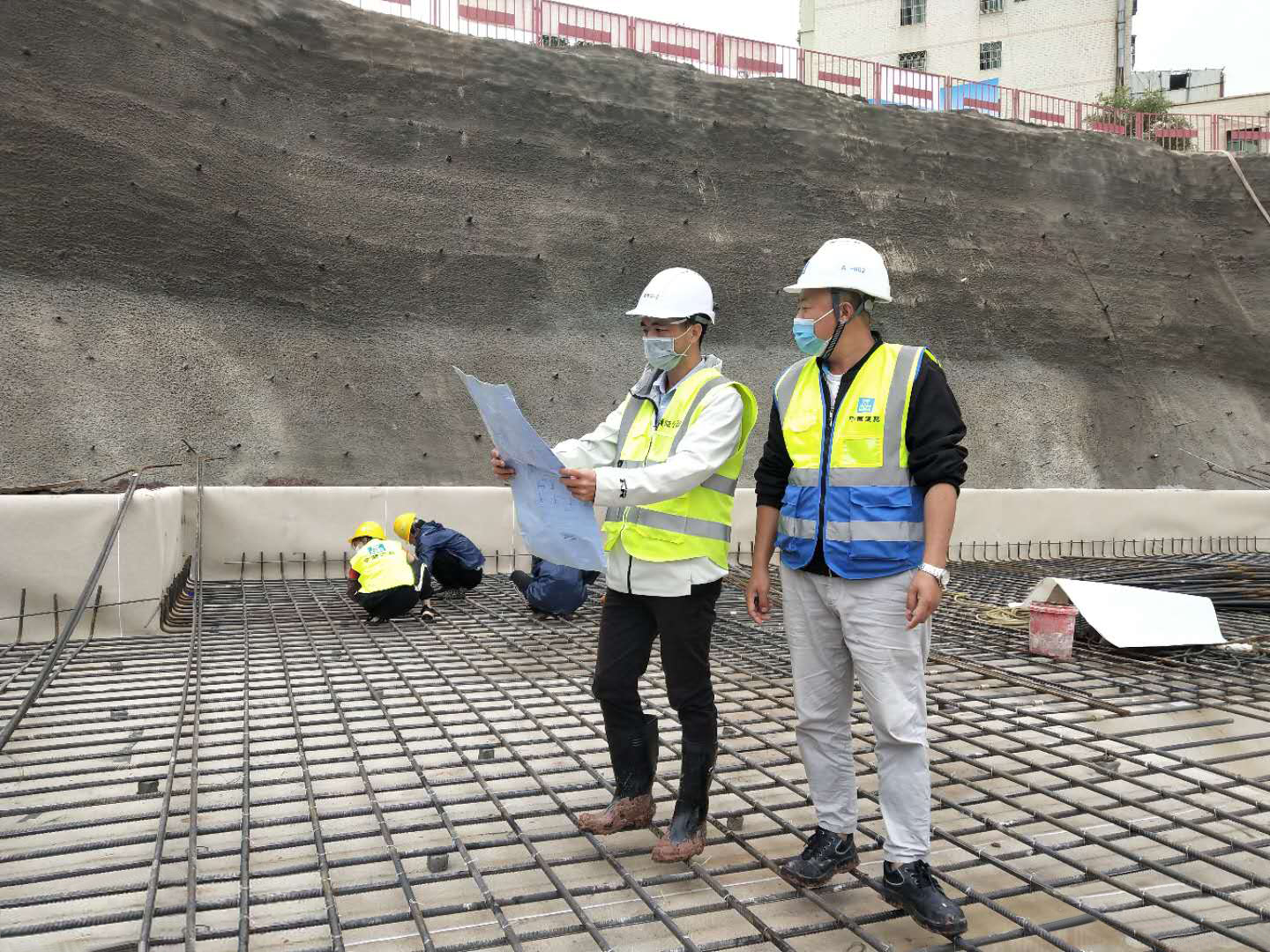

       我看到你经常拿着图纸在施工现场核对,是否有发现过技术问题?
      有的,在惠环南项目1栋地下室区域,按设计开挖至垫层底标高时,基底土层为粉质黏土,达不到设计要求承载力系数,经设计院和公司设计部及领导密切沟通,考虑整体结构安全最终决定要求需换填 。因天然放坡基坑安全及工期要求,换填分三部完成;每部分的开挖及回填浇筑C15混泥土在一天内完成,经项目部及总分包召开专题会,落实人员、机械及材料供应无缝对接、密切配合下,最终按期完成1栋地下室底板节点。
       关于地下室底板抗浮锚杆施工事宜,考虑进度及成本角度,我们项目部第一个提出把三根普通的螺纹杆改成一根32特种钢的精轧螺纹杆;在我司从没实施过的方案及经验,而且技术及施工、成本角度不被考好,项目部顶住公司的压力,完成三根试验锚施工,在施工才17天龄期不足情况下(达到龄期为28天),项目部主动要求检测单位现场拉拔试验。在惊心动魄一步步加载达到设计值290KN,项目部长舒一口气。设计值拉拔试验完毕后,接公司领导意思,需继续2倍加载。重新架设拉拔机械每一步加载心惊胆战,在指针达到580KN时,精轧螺纹钢纹丝不动。堪称完美!最终得到强有力试验验证,公司领导同意修改抗浮锚杆方案,成本预审后此项方案为公司节省几十万。


       现在工作是否适合自己的发展?
      很适合,首先也是公司给了我这样的平台,虽然我所学专业是工程技术,我做了三年的土建,后面又做装修,当时主要是考虑改做装修没那么辛苦,可以有更多的时间去照顾家庭,第二是想着后续自己做装修方面的生意,主要也是考虑到家庭经济的原因。但是现在对自己更高的要求是希望可以做项目管理,进一步提升自己的专业能力的同时可以拥有自己的一个小团队去努力奋斗。
       家庭关系和谐吗?是否会因为工作而耽误了你的家庭?
       有点影响,毕竟经常加班,经常很晚回家。小孩子每天跟自己接触的时间比较少,慢慢的会有点生疏,我很幸运我的家庭是比较和谐的,我老婆这个人比较贤惠,家庭里面很多事情她都帮着我。我印象很深刻,每天7:30左右从家里出门到晚上十点左右,工作没那么忙的时候早点下班,一般我回到家的时候,小孩子都已经吃饱,洗完澡准备要休息了。经常忙到没有吃晚饭就直接回家,我老婆都会把饭煮好等我回家。平时每周有一天的休息时间我都会带家人去走红花湖,丰渚园这些地方。
